关于印发《中国实验快堆调试阶段监督大纲(A版)》的通知
环境保护部北方核与辐射安全监督站:
现将《中国实验快堆调试阶段监督大纲(A版)》印发你单位。请根据要求组织中国实验快堆调试阶段的监督检查工作。
附件:中国实验快堆调试阶段监督大纲(A版)
二○○九年二月二十四日
主题词:环保 核安全 监督大纲 通知
抄送:北京核安全审评中心,机构院核设备安全与可靠性中心。
附件:
中国实验快堆调试阶段核安全监督检查大纲(A版)
1.检查目的
在中国实验快堆调试阶段,通过执行本大纲,查明营运单位是否按相关法规和调试大纲的要求,在试验的管理、程序、人员及质量保证等方面做了必要的准备;是否对所有安全重要构筑物、系统及部件进行了适当的试验,试验结果是否能够证明中国实验快堆的建造和设备安装已按设计要求完成,它们的性能和功能是否满足有关核安全法规的要求和最终安全分析报告中的承诺。
中国实验快堆调试阶段的监督检查结果将为国家核安全局颁发首次装料批准书和运行许可证提供重要依据。
2.适用范围
本大纲适用于中国实验快堆的调试阶段,即适用于从构筑物、系统和部件的建造和安装基本完成到完成满功率运行试验为止整个期间所进行的核安全监督检查活动。
中国实验快堆调试阶段分为A、B、C三个阶段。在A阶段,对设备和系统进行启动试验、功能和性能试验,后期包括钠装载。在B、C阶段,依次进行首次装料、首次临界并完成低功率的反应堆物理试验;在逐步提升功率直到满功率的过程中进行功能试验。核安全监督检查将包括上述各阶段试验活动的检查。
3.检查依据
中国实验快堆调试阶段核安全监督检查的主要依据有:
(1)我国核安全法规:
HAF001《中华人民共和国民用核设施安全监督管理条例》及相关实施细则;
HAF102(91)《核电厂设计安全规定》;
HAF103(91)《核电厂运行安全规定》;
HAF003(91)《核电厂质量保证安全规定》;
HAF601《民用核安全设备设计制造安装和无损检验监督管理规定》及其实施细则等;
HAF103/02《核电厂调试程序》
(2)国家原子能、环境保护、公安、防火和卫生等有关法律和法规;
(3)中国实验快堆《最终安全分析报告》及相关审评文件;
(4)《中国实验快堆调试大纲》;
(5)《中国实验快堆质量保证大纲(调试阶段)》;
(6)国家核安全局发布的其它有关文件;
(7)俄罗斯有关核安全标准;
(8)经国家核安全局认可的其它相应标准、规范。
4.组织机构和职责分工
4.1组织机构
参与中国实验快堆调试监督的部门和人员为:
—国家核安全局局长
—环境保护部(国家核安全局)核安全管理司司领导
—环境保护部(国家核安全局)核安全管理司核反应堆处
—环境保护部北方核与辐射安全监督站(以下简称“北方监督站”)
—北京核安全审评中心、机械院核设备安全与可靠性中心及其他技术支持单位。

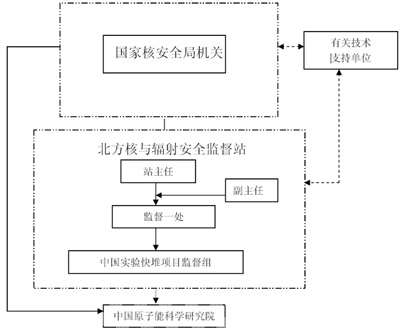

组织机构图如下:
4.2职责
4.2.1国家核安全局机关职责
中国实验快堆调试阶段的监督管理工作,在国家核安全局局长的全面领导和核安全管理司直接领导下进行,核反应堆处具体管理并实施本监督大纲,主要职责包括:
(1)组织制订中国实验快堆调试阶段监督检查大纲;
(2)组织确定中国实验快堆调试阶段监督检查项目,并组织制订相应的程序;
(3)组织中国实验快堆调试监督检查活动的实施;
(4)组织对调试中重大问题的审评和处理;
(5)组织对监督控制点(H点)的检查;
(6)组织评价本监督检查大纲实施的有效性。
4.2.2北方监督站
(1)参与制订中国实验快堆调试阶段监督检查大纲;
(2)参与确定中国实验快堆调试监督检查项目并组织制订相应的程序;
(3)参与国家核安全局组织的对监督控制点(H点)的检查;
(4)组织制订中国实验快堆调试阶段日常监督检查计划和专项检查计划;
(5)组织对中国实验快堆调试日常监督和专项检查的实施;
(6)负责对调试中一般问题的审查和处理;
(7)参与对调试中重大问题的审评和处理。
4.2.3北京核安全审评中心
(1)负责编制中国实验快堆调试阶段监督检查大纲和相应的程序;
(2)参与国家核安全局组织的对监督控制点(H点)的检查;
(3)参与北方监督站对专项监督检查项目的实施;
(4)参与对调试中重大问题的审评和处理。
4.2.4机械院核设备安全与可靠性中心
(1)参与编制中国实验快堆调试阶段监督检查大纲;
(2)参与局组织的对监督控制点(H点)的检查;
(3)参与北方监督站对专项监督检查项目的实施;
(4)参与对调试中重大问题的审评和处理;
(5)参与调试阶段质量保证检查活动。
5.监督检查的实施
5.1检查的内容、方式和频度
调试阶段的例行核安全监督检查一般包括下列四个方面:
(1)调试管理检查
此项检查是为了查明营运单位是否已按调试大纲要求建立了职责明确的调试组织,配备了足够的合格工作人员及制订了调试管理程序。
(2)调试质量保证检查
此项检查的目的是要查明营运单位是否切实执行其质量保证大纲(调试)及执行的有效性。在中国实验快堆调试期间质量保证检查的频度原则上为每半年进行一次,也可根据调试的具体情况适当调整质量保证检查的频度。
(3)调试程序检查
调试程序检查主要是要查明程序是否满足试验目的,是否有相应的验收标准,是否列出了为评价试验结果所需记录的各项数据,是否给出了试验所需的先决条件和必要的预防措施,试验方法是否正确,以及是否按照原子能院规定的程序经过审查批准等。国家核安全局在原子能院的调试大纲所列的调试项目中,选定监督项目并对其进行调试程序检查。为做好该项检查,要求原子能院在调试实施前至少30天提交所选定的调试程序。调试程序检查采取只查不批方式。若检查发现重大问题,国家核安全局将以书面形式通知原子能院,并要求原子能院及时提出处理意见。
(4)试验检查
根据中国实验快堆构筑物、系统和部件的安全重要性,由国家核安全局反应堆处组织北京核安全审评中心和北方监督站确定中国实验快堆调试各阶段要作监督检查的调试项目,并根据各调试项目的安全重要性将监督的形式分为监督控制点(H点)和专项监督检查(试验结果记录确认(R)、现场见证(W))两种。
监督控制点(H点)的监督工作由国家核安全局组织实施。只有国家核安全局批准释放相应控制点后,才允许原子能院进行下一步的调试试验工作。专项监督检查(记录确认(R)和现场见证(W)项目)由北方监督站组织实施。
附表1列出了中国实验快堆调试阶段监督控制点(H点);附表2列出了中国实验快堆调试阶段专项监督检查项目(W点和R点)。必要时也可以对未列入附表中的项目进行检查。
5.2监督检查程序
对监督控制点和选定的专项监督检查项目,在实施检查前,应按下述内容制订好相应的监督检查程序:
(1)监督检查目的;
(2)监督检查范围和条件;
(3)监督检查内容及步骤;
(4)判定标准和监督检查结果;
(5)监督检查结论和评价。
5.3监督检查的实施
由国家核安全局反应堆处或北方监督站组织实施各项调试监督检查。
中国实验快堆调试阶段日常监督检查由北方监督站负责组织实施,监督检查的内容、方式和频度由北方监督站确定。
对H点和专项监督检查项目(W点和R点),在实施前,分别由国家核安全局反应堆处和北方监督站根据该项目检查的要求确定监督检查人员的专业配置及人员数量,组成相应的监督检查组。监督检查组组长(即主监督员)必须持有核安全监督员证,监督检查组组长全面负责监督检查工作的实施。北京核安全审评中心或有关单位的专家参加检查组。
检查组的主要职责为:
(1)做好检查前的准备工作;
(2)按监督检查程序要求对调试项目进行检查;
(3)按规定要求编写检查报告。
5.4监督检查报告
每一调试监督项目在完成核安全检查后均应及时完成监督检查报告,监督检查报告的格式和内容应与监督检查程序一致。
调试日常监督检查情况由北方监督站负责编写调试监督周报和专题报告。
6.监督检查大纲的管理
为了确保本大纲的有效实施,核反应堆处负责有计划地对本大纲的实施有效性进行评价。必要时,核反应堆处可根据本大纲的实施情况进行修订。
附表1:
中国实验快堆调试阶段监督控制点(H点)
1 | 首次装料和临界 |
2 | 初始功率提升 |
3 | 首次并网 |
4 | 100%功率 |
附表2:
中国实验快堆调试专项监督检查项目
序号 | 试 验 项 目 名 称 | 试验程序编号 | 监督方式 | 主要检查内容 | 备 注 |
1 | 堆顶防护罩通风系统试验(A阶段) | CEFR01PTL40/70TXT01 | R | 建立负压和稳定维持 | |
2 | 主控室空调系统试验(A阶段) | CEFR01PUV01TXT01 | R | 建立负压和稳定维持 | |
3 | 覆盖气体监测系统核测量部分试验程序(B、C阶段) | CEFR01C31TXT06 | R | 停堆报警值确定 | |
4 | 燃料破损缓发中子监测系统试验程序(B、C阶段) | CEFRC32TXT02 | R | 报警值确定 | |
5 | 堆容器密封试验(A1、C阶段) | 暂无 | A1阶段,R点 | 泄漏率 | |
C阶段,W点 | |||||
6 | 302包容小室泄漏率试验(A阶段) | CEFR01E03TXT01 | W | 泄漏率 | |
7 | 调节棒控制系统试验(A1阶段) | CEFR01M02TXT01 | R | 移动速度满足T1B监测要求 | |
8 | 落棒时间试验(A1、A2阶段) | CEFR01M04TXT04 | W | ≤0.7S | |
9 | 反应堆保护系统逻辑符合试验(A1阶段) | CEFR01M01TXT01 | R | 符合设计 | |
10 | 反应堆保护系统逻辑通道响应时间试验(A1阶段) | CEFR01M01TXT02 | R | 不得超过设计值 | |
11 | 反应堆保护系统通道故障试验(A1阶段) | CEFR01M01TXT03 | R | 单通道故障不影响保护功能 | |
12 | 堆本体进钠试验(A2阶段) | 暂无 | W | 堆本体进钠的先决条件 | |
13 | 换料系统热态综合试验(A2) | 暂无 | W | 充钠后半自动、全自动工况下,各设备动作正确,显示正确 | |
14 | 功率量程核测仪表系统试验(B、C阶段) | CEFR01K07TXT09 | R | 工作稳定、六个通道输出一致 | |
15 | 功率调节系统试验(C阶段) | CEFR01M02TXT03 | R | 工作稳定、超调和调节时间不超标 | |
16 | 一回路钠净化系统试验(B、C阶段) | CEFR01C01TXT05 | R | 流量,氧、碳含量 | |
17 | 柴油发电机组负载试验(A1阶段) | CEFR05H18TXT01 | W | 启动时间、带载稳定 | |
18 | 全厂失电切换试验(A1阶段) | CEFR01H11TXT01 | W | 切换、带载稳定 | |
19 | 一回路钠泵试验(A2阶段) | CEFR01B01TXT01 | W | 惰转曲线、半时间常数、流量计稳定性 | |
20 | 超压保护系统试验(A2阶段) | CEFR01C05TXT01 | W | 开启和关闭的定值 | |
21 | 蒸汽发生器事故保护系统试验(A1阶段) | CEFR01B08TXT03 | R | 大、小泄漏动作延迟时间 | |
22 | 事故余热排放系统试验(C阶段) | CEFR01L01TXT02 | W | 堆芯钠出入口温度 | |
23 | 40%功率水平上失去厂外电试验(C) | 暂无 | W | 反应堆有序进入安全状态 | |
24 | 总反应性系数测量试验(B阶段) | CEFR01Z51TXT12 | R | 符合设计规定,不得低于事故分析用值 | |
25 | 调节棒安全棒补偿棒价值测量(360度)(B阶段) | CEFR01Z51TXT15 | R | 符合设计规定,不得低于事故分析用值,满足停堆裕量要求 | |
26 | 75%功率水平上甩负荷试验(C) | CEFR01Z51TXT13 | W | 反应堆有序进入安全状态 | |
27 | 辅助控制点停堆试验(C阶段) | CEFR01Z54TXT01 | W | 能使堆进入冷停堆状态 |
